Ngày 30/6, tại kỳ họp chuyên đề lần thứ 3, HĐND tỉnh Vĩnh Long khóa XI đã thông qua Nghị quyết sửa đổi, bổ sung Nghị quyết thông qua danh mục công trình, dự án phải thu hồi đất trong năm 2026 trên địa bàn tỉnh.

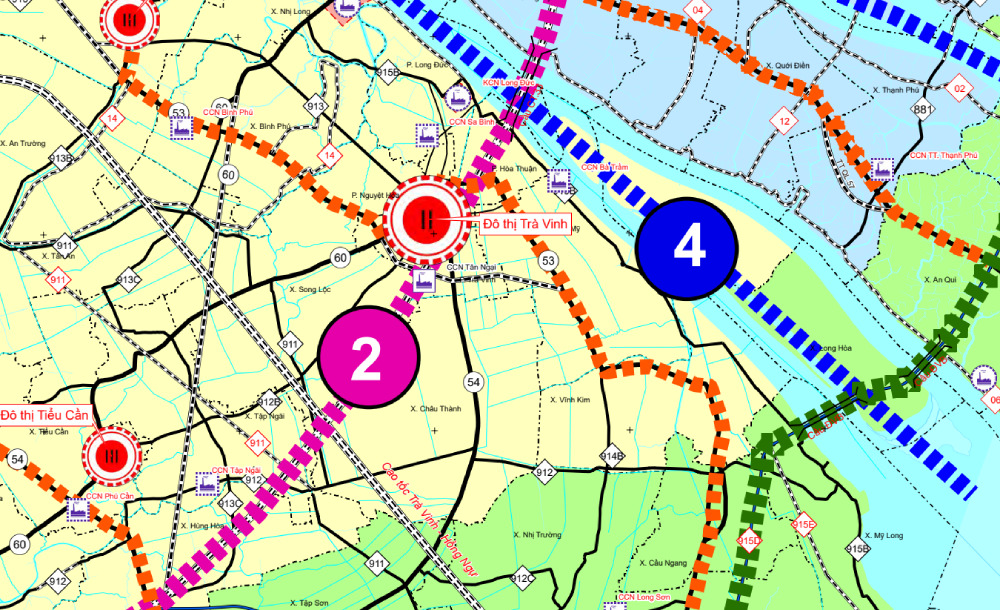

Theo nghị quyết, đợt điều chỉnh lần này liên quan đến 5 công trình, dự án. Trong đó, tỉnh Vĩnh Long điều chỉnh 1 dự án với diện tích hơn 49ha và bổ sung 4 dự án mới với tổng diện tích hơn 1,5ha. Các dự án thuộc nhóm khu đô thị, giao thông, hạ tầng điện, xử lý chất thải rắn và điện gió.
Điều chỉnh dự án khu đô thị hơn 49ha tại Trà Vinh
Vĩnh Long điều chỉnh diện tích đối với dự án Khu đô thị Tây Nam Phường 7, thành phố Trà Vinh cũ, địa điểm thực hiện tại phường Nguyệt Hóa.

Trước đó, dự án này đã được đưa vào danh mục công trình, dự án phải thu hồi đất năm 2026 tại Nghị quyết số 275/NQ-HĐND ngày 10/12/2025 với diện tích 49ha. Sau điều chỉnh, diện tích dự án là 49,206ha.
Việc điều chỉnh diện tích xuất phát từ quy mô lập quy hoạch chi tiết tỷ lệ 1/500 Khu đô thị Tây Nam Phường 7 đã được UBND phường Nguyệt Hóa điều chỉnh tại Quyết định số 194/QĐ-UBND ngày 10/2/2026.
Về pháp lý, dự án đã có Quyết định chấp thuận chủ trương đầu tư số 1907/QĐ-UBND ngày 13/12/2023 của UBND tỉnh Trà Vinh trước đây, nay là UBND tỉnh Vĩnh Long. Đồ án quy hoạch chi tiết tỷ lệ 1/500 của dự án cũng đã được phê duyệt, điều chỉnh qua các quyết định liên quan.
Việc điều chỉnh diện tích nhằm bảo đảm sự thống nhất giữa danh mục thu hồi đất, hồ sơ quy hoạch chi tiết và nhu cầu sử dụng đất thực tế của dự án.
Bổ sung 4 công trình, dự án mới
Ngoài dự án khu đô thị trên, HĐND tỉnh Vĩnh Long cũng thông qua việc bổ sung 4 công trình, dự án phải thu hồi đất trong năm 2026 với tổng diện tích 1,5263ha.
Các dự án bổ sung gồm:
1. Dự án nâng cấp, mở rộng đường cặp kênh Chín Tế (đoạn từ Quốc lộ 60 đến điểm cuối kênh Chín Tế ra đường Nguyễn Thị Định) tại phường Sơn Đông có diện tích thu hồi bổ sung 0,0041ha.
Tổng diện tích sử dụng đất của dự án được duyệt là 0,32ha. Địa phương đã thực hiện bồi thường, hỗ trợ 0,3159ha, phần diện tích còn lại chưa thu hồi là 0,0041ha.
2. Đường dây 110kV Phước Hòa - Bình Minh, diện tích 1,0602ha, đi qua các xã Song Phú, Cái Ngang, Phú Quới và phường Đông Thành. Dự án do doanh nghiệp đăng ký nhu cầu sử dụng đất, căn cứ pháp lý là Quyết định chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư số 2071/QĐ-UBND ngày 28/10/2025 của UBND tỉnh.
3. Nhà máy xử lý chất thải rắn Trà Vinh, hạng mục xây dựng mới đường dây 22kV phục vụ đấu nối nhà máy vào thanh cái 22kV Trạm biến áp 110/22kV Trà Vinh. Dự án có diện tích 0,112ha, thực hiện tại xã Song Lộc và xã Châu Thành.
4. Nhà máy điện gió VPL Bến Tre giai đoạn 2, diện tích 0,35ha, địa điểm tại xã Thới Thuận. Dự án do doanh nghiệp đăng ký nhu cầu sử dụng đất.
Làm cơ sở triển khai thu hồi đất và kế hoạch sử dụng đất
Theo UBND tỉnh Vĩnh Long, việc sửa đổi, bổ sung danh mục là cần thiết để làm căn cứ cho các địa phương thực hiện công tác thu hồi đất, đồng thời phục vụ việc lập kế hoạch sử dụng đất theo quy định.
Các công trình, dự án trong danh mục bổ sung, điều chỉnh phù hợp với quy hoạch sử dụng đất cấp huyện, quy hoạch đô thị - nông thôn đã được phê duyệt hoặc định hướng sử dụng đất trong điều chỉnh Quy hoạch tỉnh Vĩnh Long thời kỳ 2021 - 2030, tầm nhìn đến năm 2050.

Trước đó, tại Nghị quyết số 275/NQ-HĐND, HĐND tỉnh Vĩnh Long đã thông qua 64 công trình, dự án phải thu hồi đất trong năm 2026 với tổng diện tích 1.597,9ha.

Trong đó, nhóm khu tái định cư, khu dân cư, khu đô thị mới và nhóm khu công nghiệp, cụm công nghiệp chiếm phần lớn diện tích thu hồi đất. Một số dự án đáng chú ý có trong danh mục trước đó gồm Khu đô thị Tây Nam Phường 7, thành phố Trà Vinh cũ; Khu đô thị mới phường 7, thành phố Trà Vinh cũ; Khu đô thị mới Mỹ Hóa, Mỹ An, An Thuận 2, An Thuận 3, thành phố Bến Tre cũ; Khu đô thị phía Nam thành phố Bến Tre cũ; Khu đô thị mới Nhơn Thạnh; Khu công nghiệp Ngũ Lạc (Green iP-2); Khu công nghiệp Cầu Quan; Cụm công nghiệp Thuận An và Hạ tầng Cụm công nghiệp Bình Phú.

Tính đến hết tháng 4/2026, toàn tỉnh Vĩnh Long có 16/64 công trình, dự án đã và đang thực hiện, đạt 25% về số lượng dự án. Tổng diện tích thu hồi khoảng 224,02ha, đạt 14,02% so với tổng diện tích đã được HĐND tỉnh thông qua.
Việc sửa đổi, bổ sung lần này vì vậy được xem là bước cập nhật tiếp theo trên cơ sở danh mục đã được phê duyệt, nhằm điều chỉnh diện tích dự án khu đô thị và bổ sung các công trình hạ tầng kỹ thuật, năng lượng, môi trường theo nhu cầu sử dụng đất thực tế trong năm 2026.
