Một xã ở Tây Ninh đang triển khai 43 dự án quy mô hơn 2.920ha

Cần Giuộc hiện có 43 dự án thuộc các lĩnh vực khu, cụm công nghiệp, đô thị, dân cư, tái định cư và thương mại - dịch vụ, với tổng diện tích hơn 2.920ha. Địa phương đang tập trung tháo gỡ vướng mắc, đẩy nhanh công tác bồi thường và bàn giao mặt bằng.

Cần Giuộc có 43 dự án đang triển khai

Đoàn giám sát của HĐND xã Cần Giuộc (tỉnh Tây Ninh) do Chủ tịch HĐND xã Phạm Văn Bốn làm Trưởng đoàn vừa có buổi giám sát về công tác bồi thường, giải phóng mặt bằng các dự án trên địa bàn xã.

Theo báo cáo của UBND xã Cần Giuộc, địa phương hiện có 43 dự án thuộc các lĩnh vực khu công nghiệp, cụm công nghiệp, đô thị, dân cư, tái định cư, thương mại - dịch vụ… với tổng diện tích hơn 2.920ha.

Trong số này, 17 dự án đã hoàn thành công tác giải phóng mặt bằng; 22 dự án đang triển khai, ảnh hưởng đến hơn 6.860 trường hợp; 4 dự án còn lại đang hoàn thiện các thủ tục liên quan.

Từ ngày 1/7/2025 đến nay, xã đã thực hiện giải phóng mặt bằng đối với khoảng 1.500 hộ, cá nhân, tương ứng diện tích hơn 213ha. Tổng số tiền bồi thường đã chi trả trên 4.300 tỷ đồng.

Riêng từ đầu năm 2026 đến nay, địa phương đã thực hiện giải phóng mặt bằng hơn 163ha của trên 1.170 trường hợp, với số tiền bồi thường hơn 3.650 tỷ đồng.

Vành đai 4 TP.HCM đạt 99%, Khu công nghiệp Long Hậu 3 vượt 98%

Công tác giải phóng mặt bằng tại một số dự án trọng điểm trên địa bàn xã Cần Giuộc đã có nhiều chuyển biến.

Cụ thể, dự án giải phóng mặt bằng phục vụ xây dựng cầu và đường dẫn vào 3 cầu trên tuyến ĐT.827E đã chi trả tiền bồi thường cho 245 hộ, đạt khoảng 95%.

Đối với dự án đường Vành đai 4 TP.HCM, địa phương đã chi trả cho khoảng 280 hộ, tương ứng 99% số trường hợp bị ảnh hưởng.

Quảng cáo

Một số dự án kéo dài cũng đang được tập trung tháo gỡ vướng mắc. Trong đó, tỷ lệ giải phóng mặt bằng tại Khu công nghiệp Long Hậu 3 đạt trên 98%; Khu dân cư Hai Thành Long An đạt trên 91%; Khu dân cư An Long - Nam Sài Gòn đạt khoảng 88%.

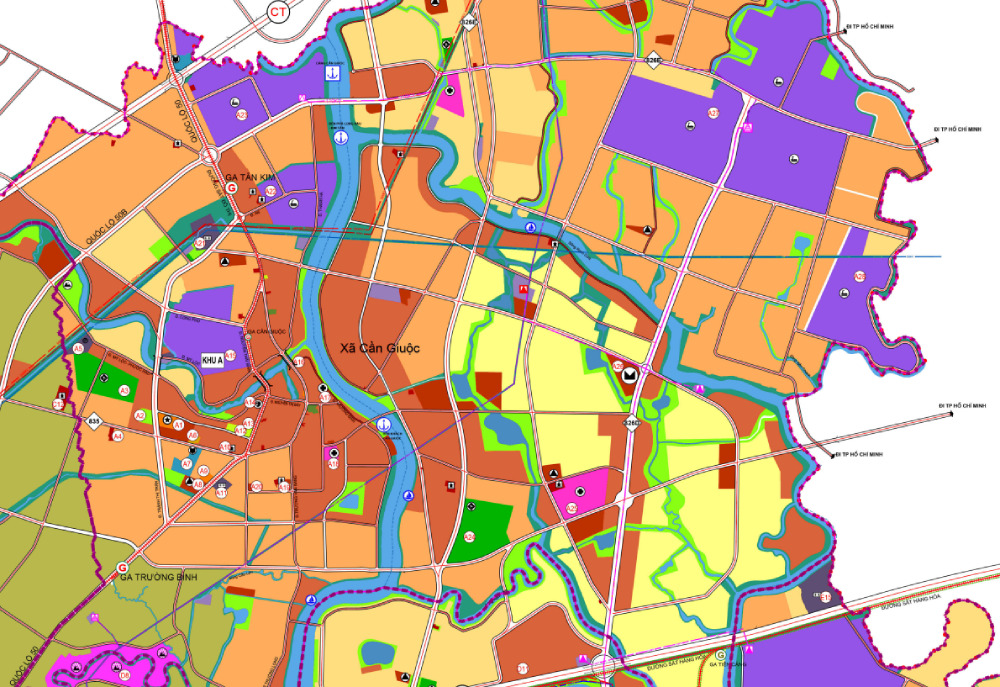

HĐND xã Cần Giuộc giám sát công tác bồi thường, giải phóng mặt bằng các dự án. Ảnh: CTT xã Cần Giuộc

Trước buổi làm việc, Đoàn giám sát đã khảo sát thực tế tại dự án đường Vành đai 4 TP.HCM đoạn qua địa bàn xã và dự án giải phóng mặt bằng phục vụ xây dựng cầu, đường dẫn vào 3 cầu trên tuyến ĐT.827E.

Yêu cầu chủ đầu tư bảo đảm kinh phí bồi thường

Bên cạnh kết quả đạt được, công tác bồi thường, giải phóng mặt bằng trên địa bàn vẫn còn một số khó khăn, hạn chế.

Tại buổi làm việc, các đại biểu tập trung trao đổi về tiến độ triển khai các dự án, nhất là những trường hợp còn vướng mắc liên quan đến công tác bồi thường, hỗ trợ và tái định cư.

Đoàn giám sát đề nghị UBND xã Cần Giuộc tiếp tục rà soát cụ thể từng hồ sơ; tăng cường tuyên truyền, tiếp xúc và đối thoại để giải thích rõ chính sách, tạo sự đồng thuận trong nhân dân. Địa phương cũng cần phối hợp chặt chẽ với cơ quan thực hiện bồi thường và các chủ đầu tư nhằm kịp thời tháo gỡ khó khăn phát sinh.

Kết luận buổi làm việc, Chủ tịch HĐND xã Cần Giuộc Phạm Văn Bốn đề nghị UBND xã tiếp tục xác định công tác bồi thường, giải phóng mặt bằng là nhiệm vụ quan trọng; tập trung rà soát từng dự án và từng trường hợp còn vướng mắc để đưa ra giải pháp phù hợp.

UBND xã cần đẩy mạnh tiếp xúc, đối thoại, vận động và thuyết phục người dân; đồng thời phối hợp với các cơ quan, đơn vị liên quan để thực hiện tốt việc phân cấp, phân quyền, bảo đảm rõ người, rõ việc và rõ trách nhiệm.

Chính quyền địa phương cũng được yêu cầu chủ động làm việc với các chủ đầu tư, bảo đảm đầy đủ kinh phí và thực hiện đúng trách nhiệm trong công tác bồi thường, giải phóng mặt bằng; qua đó đẩy nhanh tiến độ triển khai các dự án trên địa bàn.
